D’après pv magazine Allemagne
Lorsque pv magazine a estimé en février dernier que les quatre opérateurs de transport d’électricité (TSO) en Allemagne – ainsi que trois de ses opérateurs de distribution (DSO) – faisaient face à plus de 340 GW de demandes de raccordement au réseau provenant de systèmes de stockage d’énergie par batterie à grande échelle (BESS), on a alors parlé d’un « tsunami de batteries ».

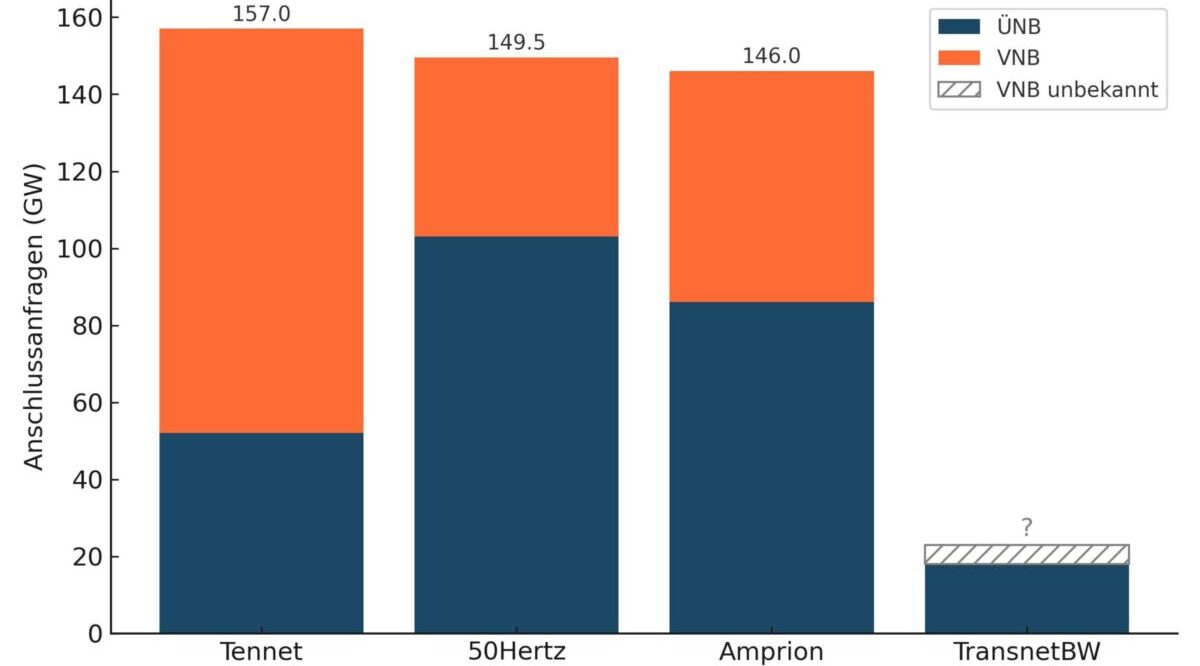

La plateforme Regelleistung (Control Power) -Online estime désormais le chiffre total à 470,5 GW pour l’ensemble des quatre TSO et seulement trois des 800 DSO du pays – Edis, Westnetz et Mitnetz. Cela signifie que le nombre total dépasse désormais largement les 500 GW. Selon elle, la répartition régionale entre les TSO est inégale : 50 Hertz (avec 103 GW de demandes de raccordement) et Amprion (86 GW) ont significativement plus de demandes de raccordement que Tennet (52 GW) et Transnet BW (18 GW). Ce total de 259 GW laisse 211,5 GW répartis entre les trois DSO.
« Les plus de 500 GW de demandes de raccordement au réseau ne constituent pas un indicateur réaliste de la montée en puissance du marché du stockage par batterie, mais plutôt le reflet d’un système d’approbation mal conçu, assure Regelleistung-Online. Au lieu de jongler avec des chiffres toujours plus élevés, nous avons besoin d’un processus transparent et hiérarchisé qui favorise les projets ayant un véritable horizon de mise en œuvre ».
Approche basée sur le « premier arrivé, premier servi »
La plateforme en ligne affirme que ces incitations mal orientées comprennent une approche du type « premier arrivé, premier servi », des examens préliminaires inadéquats et des coûts de traitement élevés. Les opérateurs de réseau et les développeurs de projets s’accordent à dire que la procédure actuelle de raccordement au réseau est inadaptée et crée une incertitude juridique, selon Regelleistung-Online. Parmi les solutions proposées figure une évaluation du raccordement au réseau améliorée numériquement, qui permettrait aux développeurs de vérifier à l’avance si des raccordements seraient possibles sur les sites qu’ils proposent.
Regelleistung-Online a déclaré qu’un processus uniforme de demande de raccordement au réseau devrait inclure des frais de réservation clairement réglementés, des subventions pour les coûts de construction, ainsi que des délais. Des tarifs de réseau flexibles et dynamiques pourraient récompenser l’exploitation favorable au réseau des sites de stockage, selon la plateforme, et un portail national en ligne pour les demandes de raccordement accélérerait le processus et le rendrait plus transparent. Des enchères de capacité qui priorisent la maturité du projet, sa proximité et son utilité pour le système seraient également utiles, a ajouté Regelleistung-Online.
Les changements réglementaires nécessaires à la mise en œuvre d’une telle réforme n’étant pas attendus dans un avenir proche, les opérateurs de réseau essaient de trier eux-mêmes le bon grain de l’ivraie afin de réduire le nombre de demandes de raccordement au réseau. Le TSO 50 Hertz mène des études de faisabilité pour éliminer les projets irréalistes et techniquement infaisables, et les demandes pour des BESS pourraient également être transférées sur des listes d’attente ou d’options et classées selon des critères tels que la maturité, l’utilité pour le système ou la date de soumission. Regelleistung-Online a également suggéré que les opérateurs de réseau commencent à facturer rétroactivement des frais de réservation.
Ce contenu est protégé par un copyright et vous ne pouvez pas le réutiliser sans permission. Si vous souhaitez collaborer avec nous et réutiliser notre contenu, merci de contacter notre équipe éditoriale à l’adresse suivante: editors@pv-magazine.com.
En transmettant ce formulaire vous acceptez que pv magazine utilise vos données dans le but de publier votre commentaire.
Vos données personnelles seront uniquement divulguées ou transmises à des tierces parties dans une optique de filtre anti-spams ou si elles s’avèrent nécessaires à la maintenance technique du site web. Un transfert de vos données à des tierces parties pour toute autre raison ne pourra se faire que s’il est justifié par la législation relative à la protection des données, ou dans le cas où pv magazine y est légalement obligé.
Vous pouvez révoquer ce consentement à tout moment avec effet futur, auquel cas vos données personnelles seront immédiatement supprimées. Dans le cas contraire, vos données seront supprimées une fois que pv magazine aura traité votre requête ou lorsque le but du stockage des données est atteint.
Pour de plus amples informations sur la confidentialité des données, veuillez consulter notre Politique de Protection des Données.
