L’essor des énergies renouvelables en Europe se heurte désormais à un obstacle structurel majeur. Selon une analyse récente du cabinet Ember, les capacités actuelles des réseaux électriques ne sont pas en mesure d’absorber les volumes de production attendus, mettant en péril une part significative des projets à venir.
Le rapport met en évidence un décalage d’environ 120 gigawatts entre les capacités de production renouvelable planifiées et les possibilités de raccordement offertes par les réseaux dans la majorité des États membres de l’Union européenne. Cette tension croissante concerne en premier lieu les infrastructures de transport, indispensables à l’intégration des grands parcs solaires et éoliens.

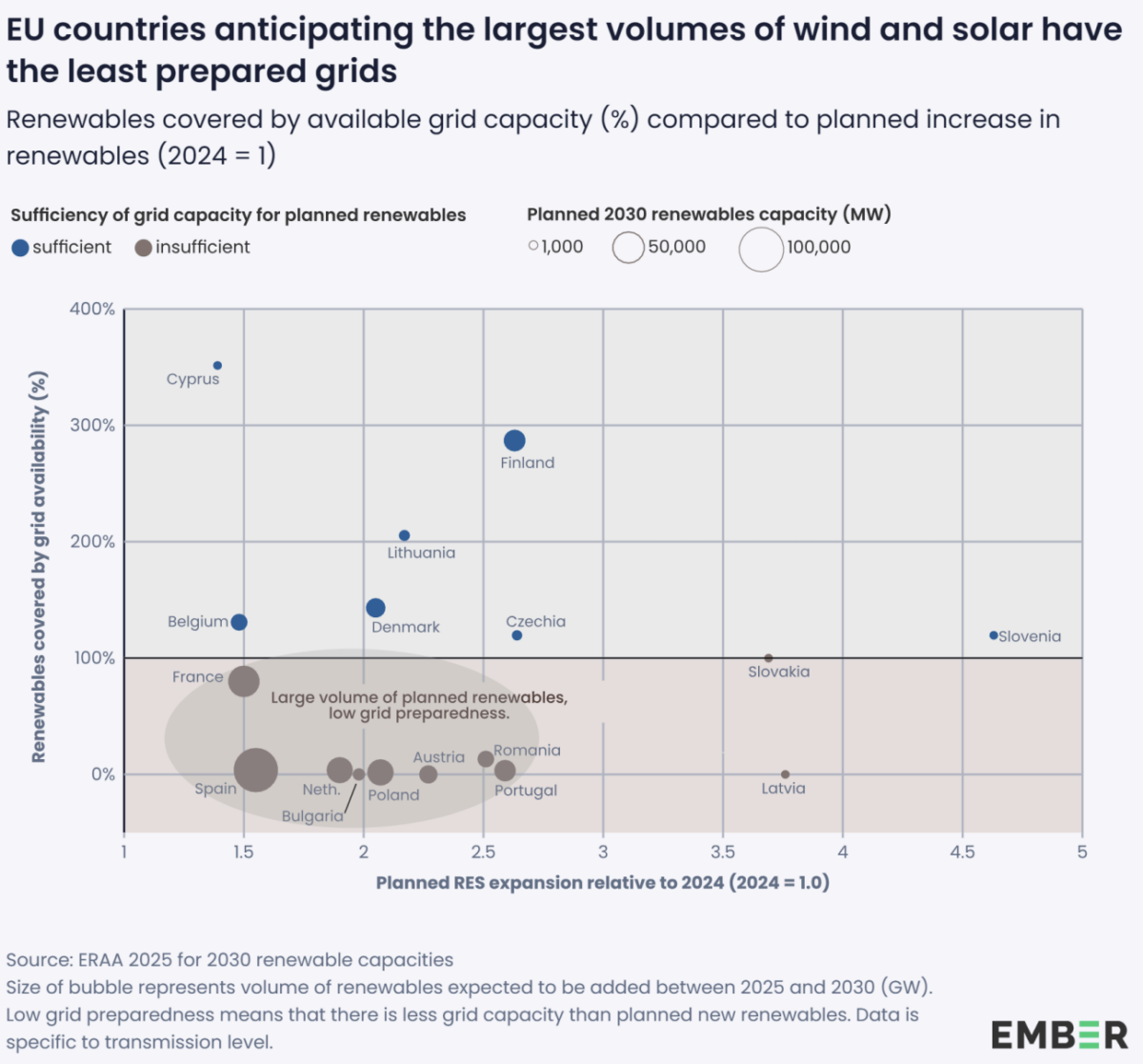

Plus de la moitié des pays européens sont ainsi confrontés à des saturations du réseau à ce niveau. La situation apparaît particulièrement critique en Autriche, en Bulgarie, en Lettonie, aux Pays-Bas, en Pologne, au Portugal, en Roumanie et en Slovaquie, où moins de 10 % des projets prévus pourraient effectivement être raccordés dans les conditions actuelles d’ici la fin de la décennie.
L’ampleur du phénomène pourrait en réalité être sous-estimée. Certains marchés parmi les plus avancés, notamment l’Allemagne et l’Italie, ne publient pas de données détaillées sur leurs capacités de réseau, ce qui limite la visibilité globale sur les contraintes à venir.
Pour les auteurs du rapport, le risque est désormais imminent. La comparaison entre les capacités disponibles et les objectifs de déploiement à l’horizon 2028 suggère une dégradation rapide de la situation. Neuf des dix-sept pays ayant communiqué des données pourraient être confrontés à une saturation effective de leur réseau à cet horizon, au-delà du seul cas néerlandais déjà bien documenté.
Au-delà des grands projets, ces tensions affectent également le développement du solaire résidentiel. Les limites des réseaux de distribution pourraient freiner l’essor des installations en toiture, pourtant essentielles à la décentralisation du système énergétique. Sur treize pays analysés, six présentent déjà des marges insuffisantes pour accompagner la croissance attendue de ce segment, ce qui met en risque au moins 16 gigawatts de capacités supplémentaires.
Cette contrainte pourrait toucher jusqu’à 1,5 million de foyers en Europe. La Slovénie et le Danemark figurent parmi les pays les plus exposés, avec respectivement 32 % et 19 % des ménages potentiellement concernés par des restrictions de raccordement.
À ces limites physiques s’ajoute un phénomène d’engorgement administratif. Dans plusieurs grands marchés européens, les files d’attente pour obtenir un raccordement atteignent des niveaux inédits. Près de 700 gigawatts de projets renouvelables sont actuellement en attente dans dix pays, dont la France, l’Allemagne, l’Italie et l’Espagne, ce qui allonge considérablement les délais de mise en service.
Au cœur du problème se trouve un désalignement entre le rythme de la transition énergétique et celui des investissements dans les infrastructures. Les réseaux électriques, conçus pour un système centralisé, peinent à s’adapter à la montée en puissance d’une production décarbonée, décentralisée et plus variable.
Pour Elisabeth Cremona, analyste chez Ember, la réponse doit être double. À court terme, des solutions techniques permettant d’optimiser l’usage des réseaux existants peuvent être déployées rapidement afin de libérer des capacités sans attendre la construction de nouvelles lignes. Cet enjeu est d’autant plus crucial dans un contexte de forte volatilité des prix de l’énergie, où les ménages cherchent à réduire leur exposition en investissant dans le solaire.
À plus long terme, un effort massif d’investissement s’impose pour renforcer et moderniser les infrastructures. Cela passe à la fois par l’extension des réseaux et par la mise à niveau des équipements existants.
Certaines pistes existent déjà. Les technologies d’optimisation du réseau ainsi que les mécanismes de raccordement flexibles pourraient permettre de dégager jusqu’à 185 gigawatts de capacité supplémentaire à l’échelle européenne. Plusieurs États membres ont d’ailleurs commencé à adapter leur cadre réglementaire en ce sens.
La résolution de ces contraintes relève toutefois avant tout des acteurs nationaux. Les gestionnaires de réseau et les régulateurs sont en première ligne pour corriger les effets d’un sous-investissement accumulé sur plusieurs décennies, avec l’appui des pouvoirs publics. Un point qui, selon Ember, constitue aussi un levier d’action immédiat, sans dépendre de nouvelles initiatives législatives à l’échelle européenne.
Ce contenu est protégé par un copyright et vous ne pouvez pas le réutiliser sans permission. Si vous souhaitez collaborer avec nous et réutiliser notre contenu, merci de contacter notre équipe éditoriale à l’adresse suivante: editors@pv-magazine.com.






En transmettant ce formulaire vous acceptez que pv magazine utilise vos données dans le but de publier votre commentaire.
Vos données personnelles seront uniquement divulguées ou transmises à des tierces parties dans une optique de filtre anti-spams ou si elles s’avèrent nécessaires à la maintenance technique du site web. Un transfert de vos données à des tierces parties pour toute autre raison ne pourra se faire que s’il est justifié par la législation relative à la protection des données, ou dans le cas où pv magazine y est légalement obligé.
Vous pouvez révoquer ce consentement à tout moment avec effet futur, auquel cas vos données personnelles seront immédiatement supprimées. Dans le cas contraire, vos données seront supprimées une fois que pv magazine aura traité votre requête ou lorsque le but du stockage des données est atteint.
Pour de plus amples informations sur la confidentialité des données, veuillez consulter notre Politique de Protection des Données.
