Si l’on attendait des mesures pour accélérer le raccordement des installations photovoltaïques et limiter les surcoûts liés à ces opérations, la loi d’accélération de la production des énergies renouvelables a déçu sur ce point. L’analyse de Sébastien Canton, avocat spécialisé sur les énergies renouvelables au sein du cabinet BMH Avocats, montre que le texte ne propose pas de mesures en ce sens. Le sujet des ouvrages de raccordement passe même étonnement entre les mailles du filet de la nouvelle loi qui a été adoptée le 7 février dernier au Parlement. Explications.
Quid des postes de transformation construits à l’initiative des développeurs
Pour accélérer le raccordement des installations photovoltaïques au réseau, les développeurs peuvent construire des postes de transformation privés. Ces dispositifs de réseau sont réalisés à leur initiative et donc à leur frais. Ce type d’ouvrages est notamment utile pour raccorder rapidement des sites éloignés des postes sources et pour accélérer la mise en service des parcs photovoltaïques à grande échelle. Ils sont donc envisagés par un certain nombre de développeurs puisque les délais de raccordement pour les centrales à grande puissance continuent d’augmenter, pouvant atteindre quelques années et devenant, de fait, problématiques pour la viabilité économique de certains modèles.
Pour contexte, les montants investis dans ces ouvrages peuvent atteindre plusieurs millions d’euros. Mais la problématique principale réside dans leurs assujettissement aux Schémas Régionaux de Raccordement au Réseau des Énergies Renouvelables (S3REnR) et donc, à la quote-part correspondante. Les sommes ainsi perçues doivent permettre le développement et le renforcement du réseau en vue de raccorder plus de capacité renouvelables, mais pour les développeurs c’est souvent un double prix à payer : d’abord celui de l’ouvrage de raccordement, ensuite celui de la contribution annuelle qui s’y rattache.
De son côté, RTE explique que le réseau doit être financé à sa juste mesure et qu’il n’est pas souhaitable de créer une « file d’attente parallèle » qui donnerait, in situ, la priorité au développeur ayant la plus grande capacité d’investissement – qui pourrait s’accaparer les puissances disponibles dégagées par les développement du réseau.
Pas d’évolution sur la question des S3REnR

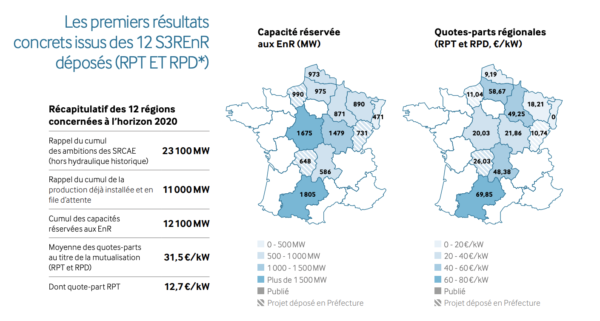

Ces dernières années, les producteurs et développeurs se sont étonnés d’un allongement très conséquent des délais de raccordement, alors même qu’ils ont parallèlement fortement contribué à l’extension et au renforcement du réseau électrique. Une évolution était, en particulier, espérée sur la question des S3REnR.
D’après l’analyse de Sébastien Canton, on peut être légitimement déçu : « La loi a plutôt tendance à limiter les possibilités de contourner le S3REnR en incluant dans le raccordement l’ensemble des ouvrages créés ou renforcés nécessaires au raccordement de l’installation, explique l’avocat. En revanche, le texte ne propose guère de possibilité de limiter les coûts ou d’accélérer le raccordement. »
Il rappelle qu’un contentieux nourri avait opposé des producteurs qui souhaitaient accélérer le raccordement de leurs installations par la construction de postes « privés » et limiter le coût du raccordement en ne versant pas une partie de la « quote-part S3REnR » sur ces ouvrages. Les producteurs avaient obtenu gain de cause en première instance, devant le Comité de Règlement des différends de la CRE, mais la Cour d’Appel de Paris avait donné tort aux producteurs, et la Cour de Cassation a validé la position de la Cour.
Pas de mouvement sur le taux de réfaction côté solaire
Des rumeurs avaient laissé à penser que des efforts significatifs pourraient être faits sur le taux de réfaction, qui correspond à la part moyenne des coûts de raccordement couverte par le tarif d’utilisation du réseau public (TURPE), l’autre restant à la charge du producteur.
Ces rumeurs ne semblent pas vérifiées : « quelques précisions, essentiellement rédactionnelles, sont apportées, mais elles ne surprendront pas les producteurs photovoltaïques, explique Sébastien Canton. Quant aux producteurs dont les ouvrages nécessaires au raccordement de leurs parcs ne sont pas inclus dans le S3REnR en vigueur, ils en sont « pour leurs frais », puisqu’ils devront verser une contribution portant sur ces ouvrages sans bénéficier de la moindre prise en charge au titre du TURPE. Un décret est attendu sur ce point, qui fixera un seuil minimal pour cette contribution ».
« Par dérogation, le niveau de prise en charge […] peut être porté à 80 % pour les travaux de remplacement ou d’adaptation d’ouvrages existants ou de création de canalisations parallèles à des canalisations existantes afin d’en éviter le remplacement, rendus nécessaires par les évolutions des besoins de consommateurs raccordés en basse tension pour des puissances inférieures ou égales à 36 kilovoltampères […]. Le niveau de prise en charge et la liste de ces opérations sont précisés par un décret pris après avis de la Commission de régulation de l’énergie », précise l’article 29 de la loi (anciennement l’article 6 bis).
Aucune précision n’a été donnée en ce qui concerne les parcs solaires supérieurs à 5 MW pour lesquels aucun taux de réfaction n’est prévu aujourd’hui.
Ce contenu est protégé par un copyright et vous ne pouvez pas le réutiliser sans permission. Si vous souhaitez collaborer avec nous et réutiliser notre contenu, merci de contacter notre équipe éditoriale à l’adresse suivante: editors@pv-magazine.com.
En transmettant ce formulaire vous acceptez que pv magazine utilise vos données dans le but de publier votre commentaire.
Vos données personnelles seront uniquement divulguées ou transmises à des tierces parties dans une optique de filtre anti-spams ou si elles s’avèrent nécessaires à la maintenance technique du site web. Un transfert de vos données à des tierces parties pour toute autre raison ne pourra se faire que s’il est justifié par la législation relative à la protection des données, ou dans le cas où pv magazine y est légalement obligé.
Vous pouvez révoquer ce consentement à tout moment avec effet futur, auquel cas vos données personnelles seront immédiatement supprimées. Dans le cas contraire, vos données seront supprimées une fois que pv magazine aura traité votre requête ou lorsque le but du stockage des données est atteint.
Pour de plus amples informations sur la confidentialité des données, veuillez consulter notre Politique de Protection des Données.
