Solvéo Energies déploie son modèle de « Mini Champ Solaire » via une extension en basse tension

Share

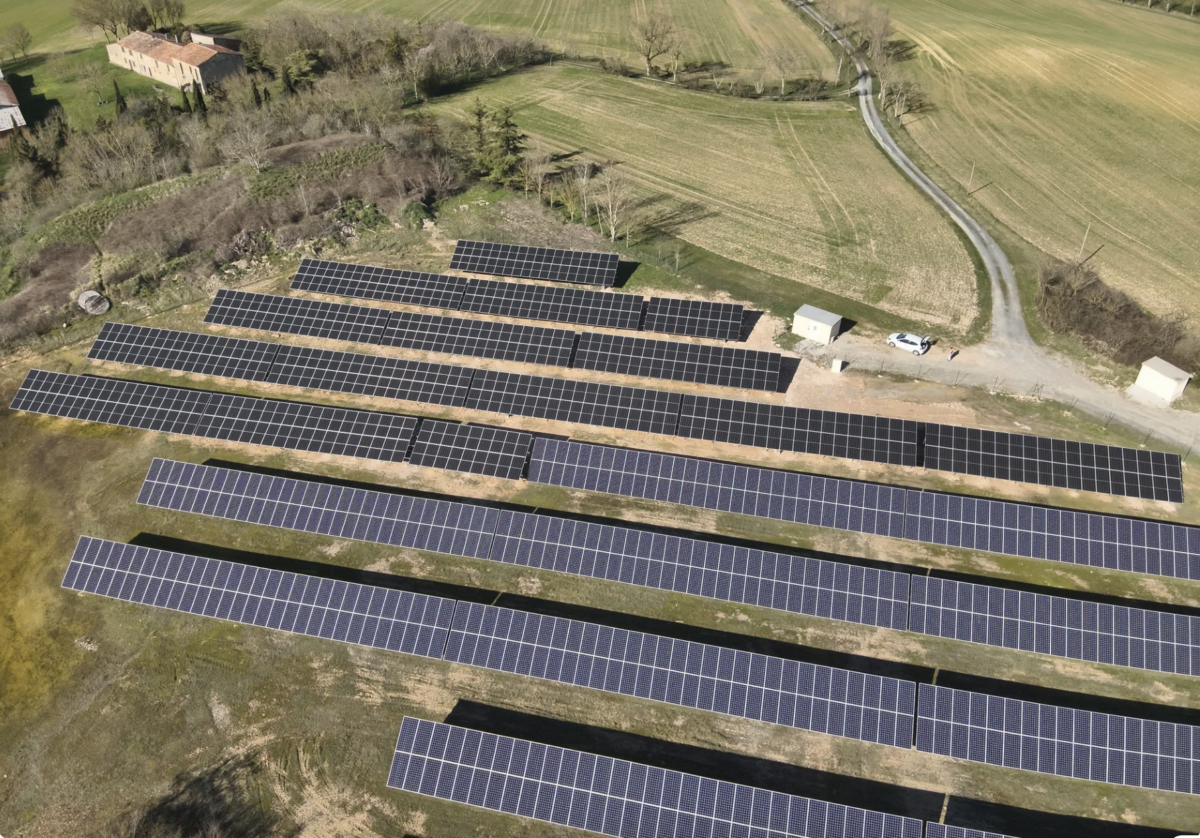

Solvéo Energies a annoncé l’extension de la centrale de Belesta-en-Lauragais dans l’Aude. Le développeur et exploitant français, épaulé par Mirova, a en effet mis en service une nouvelle parcelle de 300 kW en février dernier, portant à 3 MW la puissance totale de l’installation qui fonctionne depuis 2018 – et qui avait déjà été agrandie en intégrant une unité basse tension de 250 kW en avril 2022.

Contrairement à une extension classique, le développement repose sur une architecture décentralisée mis au point par Solvéo. Concrètement, le raccordement de ce que l’entreprise a baptisé « Mini Champ Solaire » ne se fait pas en Haute Tension A (HTA) au sein de la sous-station de la centrale initiale, mais en Basse Tension (BT), directement auprès du gestionnaire de réseau local – via un raccordement spécifique et distinct.

Cette architecture en « îlot » permet d’ajouter de la puissance sans modifier la configuration électrique du parc initial. Cela implique une gestion séparée du comptage et de la vente d’électricité.

Bien que le CAPEX (dépenses d’investissement) soit légèrement supérieur à celui des centrales « greenfield » classiques au mégawatt installé, Solvéo explique que le modèle compense cette contrainte par une réversibilité accrue et une consommation d’espaces naturels, agricoles et forestiers (ENAF) limitée. Et surtout, par des agendas écourtés ! “Entre le moment où on sécurise le foncier avec le propriétaire et la mise en service, on compte généralement 18 à 24 mois”, explique une porte-parole de l’entreprise à pv magazine France.

Le modèle économique de Solveo repose sur la valorisation de terrains jugés « non pertinents » par les développeurs classiques, avec des emprises comprises entre 5000 mètres carrés (environ 300 kW) et 2 hectares (1 MW). L’intérêt technique réside dans la réduction des délais d’instruction, directement liée à la taille des installations.

Cette agilité réglementaire découle directement de la taille réduite de ces unités. Les installations de moins de 300 kWc sont exemptées d’étude d’impact environnemental, et celles situées entre 300 kWc et 1 MWc échappent aux longues enquêtes publiques pour ne subir qu’un examen rapide par la DREAL. Parallèlement, la puissance limitée permet de recourir à une simple Déclaration Préalable de Travaux, dont l’instruction est garantie en un mois, contrairement au Permis de Construire des grands projets qui peut s’éterniser.

Le raccordement électrique suit la même logique de simplicité. En passant par la Basse Tension, Solvéo obtient sa proposition technique en trois mois, évitant ainsi les études de stabilité et les travaux de renforcement coûteux et longs inhérents aux raccordements en Haute Tension.
